不同类型DMF备案办理周期差异(API/包材/辅料)
对于计划向美国FDA提交药品主文件(Drug Master File, DMF)的企业而言,备案周期是影响市场准入节奏的关键因素之一。虽然不同类型DMF完整流程上有所差异,但是拿到行政审评DMF号A状态的周期差不多一致,通常资料齐全的情况下3个月内可以拿到DMF号(A状态)。

一、DMF的分类与审评机制概述
II型:原料药、原料药中间体及制备中使用的材料或药品
III型:包装材料
IV型:辅料、着色剂、香料、香精等
V型:其他类型信息(如无菌处理设施等)
需要明确的是,FDA通常不会主动审查DMF,而是在DMF被相关药品申请(如ANDA、NDA)引用时才会进行评估。这一“被动审评”机制是理解各类DMF时长差异的基础。
MF的审评一般分为三个阶段:
1.行政审评:FDA审核资料形式完整性,通常需要2-3周,所有类型DMF均适用,大多数DMF先做到这个阶段。
2.完整性审评(CA) :仅针对II型API DMF,在缴费后进行,FDA承诺90%的II型API DMF在60天内完成首次CA审评。
3.技术审评:在DMF被制剂申请引用后启动,时长基于制剂审评周期而定。

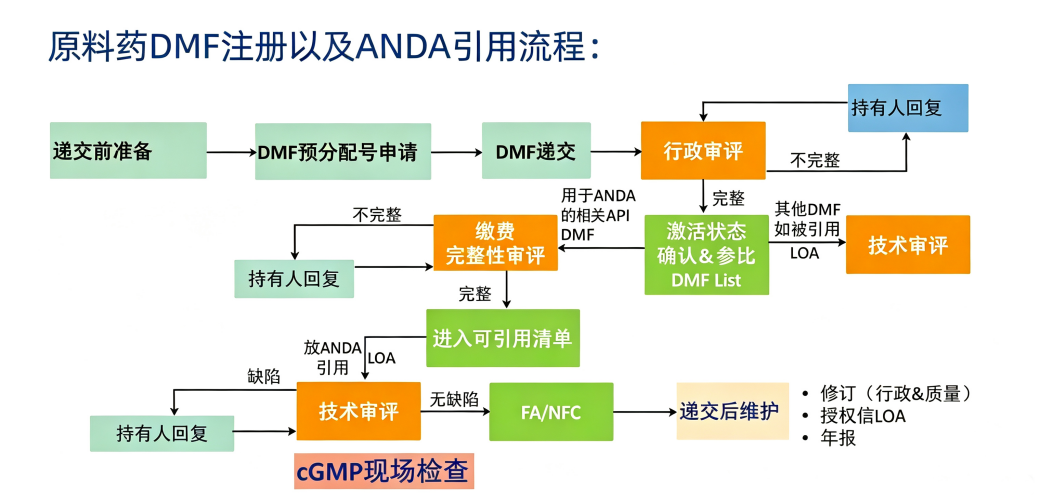

参看DMF审评流程图:

注:其他类型DMF少了缴费完整性评审阶段,其他一致。
二、II型API DMF:完整的路径最长、要求最高
II型API DMF是FDA DMF体系中最常见也最为关键的类型。其整个DMF周期显著长于其他类型,主要体现在以下几个方面:
(一)行政审评(2-3周)
与所有DMF类型一样,API DMF提交后首先经历行政审评,FDA审核资料的格式和完整性。通过后FDA会发出确认函(Acknowledgement Letter),DMF获得编号并转为“激活”状态。
(二)完整性审评(CA)(约60天)
这是API DMF区别于其他类型的关键环节。根据GDUFA(仿制药用户费修正案),II型API DMF需要进行CA审评,且需在缴费后方可启动。FDA承诺在DMF提交或费用支付(以较晚者为准)后的60个日历日内完成90%的II型API DMF的首次CA审评。
CA审评的通过意味着该DMF被列入FDA的CA清单,可供ANDA引用。如果未通过,申请人将收到缺陷信,需在限定期限内完成回复。
(三)技术审评(随制剂审评周期,通常6-12个月)
API DMF被ANDA引用后,FDA启动技术审评。技术审评的时长与关联的制剂申请审评周期绑定。一个标准的ANDA审评目标日期为10个月。审评过程中若FDA发出缺陷信,补充回复可能额外增加3-6个月。
综合来看,II型API DMF从提交到完成CA审评约需3-4个月(行政2-3周+CA约60天),到完成技术审评并支持ANDA获批通常需要6-12个月甚至更长。
FDA建议DMF持有人最好在ANDA递交前6个月提交DMF并启动CA审评。在GDUFA III框架下,DMF持有人还可提前6个月申请“预先审评”(Prior Assessment)。
五、不同类型DMF办理时长的差异主要源于以下几个因素:
1. 审评要求的差异
API DMF受到GDUFA的约束,首次被仿制药引用的DMF必须经过CA审评这一法定环节,且需缴纳DMF费用后方可启动。而包材和辅料DMF无需CA审评,也无需缴费,流程更为简化。
2. 技术复杂度的差异
原料药直接关系到制剂产品的质量和疗效,其生产工艺、杂质控制、稳定性等方面的技术要求远高于包材和辅料。FDA对API DMF的技术审评更为严格和深入,审评周期自然更长。
3. 关联审评的触发机制
所有DMF的技术审评都是在被制剂申请引用后才启动的。但由于API DMF必须先通过CA审评才能被ANDA引用,而包材和辅料DMF在获得编号后即可被引用,前者在时间线上天然多出一个环节。
4. 缺陷回复的影响
无论哪种类型的DMF,如果在审评过程中收到FDA的缺陷信,都需要在规定时限内完成回复。这会显著延长整体周期。有数据显示,缺陷信可能使审评周期增加3-6个月。
六、不同类型DMF备案办理时长差异汇总如下:
| 资料准备 | 商通整理、撰写、翻译、转格式 | FDA行政审评(拿到A状态DMF号) | 用于ANDA的API DMF完整性审评(CA) | 其他DMF技术审评 | |
| II类DMF | 看企业准备情况 | 4-6周 | 2-3周 | 60天内 | 随制剂审评周期,通常6-12个月 |
| III型DMF | 4周 | 无需CA | |||
| IV型 | 4周 | 无需CA | |||
| V型 | 4周 | 4-6周 | 无需CA |
在基础资料完整的理想条件下,API、包材、辅料DMF整体办理拿到DMF号(A状态)周期约 2‑3 个月,API 原料药 DMF首次被ANDA引用多了个CA审评周期2个月。其他流程不同DMF周期都差不多,原料药的资料复杂很多,整理撰写资料时间稍微长一点。
企业做出海规划时,应当区分“拿到DMF编号”和“被制剂引用完成技术审评”两个不同节点。做好前期资料评估、严格把控eCTD文件质量,能够最大限度规避不必要的延期,让DMF项目进度贴合企业美国市场拓展节奏。
